زمان ماندن جک زیر سقف برای تمام پروژهها یکسان نیست. در شرایط معمول ممکن است جکها حدود ۷ تا ۲۸ روز یا حتی بیشتر زیر سقف باقی بمانند؛ اما تعیین زمان دقیق فقط براساس تعداد روز درست نیست. مقاومت واقعی بتن، نوع سقف، طول دهانه، دمای محیط، کیفیت عملآوری و بارگذاری طبقات بالاتر باید همزمان بررسی شوند.
نکته مهم این است که بازکردن قالب زیر سقف با برداشتن کامل جکها و پایههای اطمینان تفاوت دارد. ممکن است بخشی از قالبها باز شود، اما تعدادی از جکها برای کنترل خیز و انتقال ایمن بار همچنان زیر سقف باقی بمانند.
برای آشنایی دقیقتر با وظیفه، ساختار و نحوه عملکرد این تجهیزات میتوانید مقاله جک سقفی چیست را مطالعه کنید.
چرا نمیتوان زمان ثابتی برای باز کردن جک تعیین کرد؟
بتن بلافاصله پس از بتنریزی توان تحمل کامل بارهای سازهای و اجرایی را ندارد. جکها در روزهای ابتدایی وزن قالب، بتن تازه و بارهای موقت کارگاه را تحمل کرده و آنها را به سطح زیرین منتقل میکنند.
سرعت افزایش مقاومت بتن در پروژههای مختلف متفاوت است. نوع سیمان، نسبت آب به سیمان، افزودنیهای مصرفی، دمای هوا و نحوه نگهداری بتن بر مدتزمان رسیدن آن به مقاومت موردنیاز تأثیر میگذارند.
به همین دلیل، نمیتوان برای تمام سقفها نسخه یکسانی مانند ۷، ۱۴ یا ۲۸ روز در نظر گرفت. این اعداد فقط بازههای تقریبی هستند و تصمیم نهایی باید با توجه به شرایط واقعی پروژه و تأیید مهندس ناظر یا مسئول فنی گرفته شود.
تفاوت قالببرداری با برداشتن پایههای اطمینان
در بعضی پروژهها، قالبهای کناری یا بخشی از قالب زیرین زودتر باز میشوند؛ اما این موضوع به معنی امکان جمعآوری تمام جکهای سقفی نیست.
پس از بازکردن قالبها ممکن است تعدادی جک بهعنوان پایه اطمینان باقی بمانند تا سقف بتواند بهتدریج بار خود را تحمل کند. این پایهها بهخصوص در دهانههای بلند، تیرهای اصلی و سقفهایی که قرار است بار طبقه بالاتر را تحمل کنند، اهمیت بیشتری دارند.
برداشتن همزمان قالب و تمام پایههای اطمینان میتواند انتقال ناگهانی بار، افزایش خیز و ایجاد ترک در عضو بتنی را به دنبال داشته باشد.

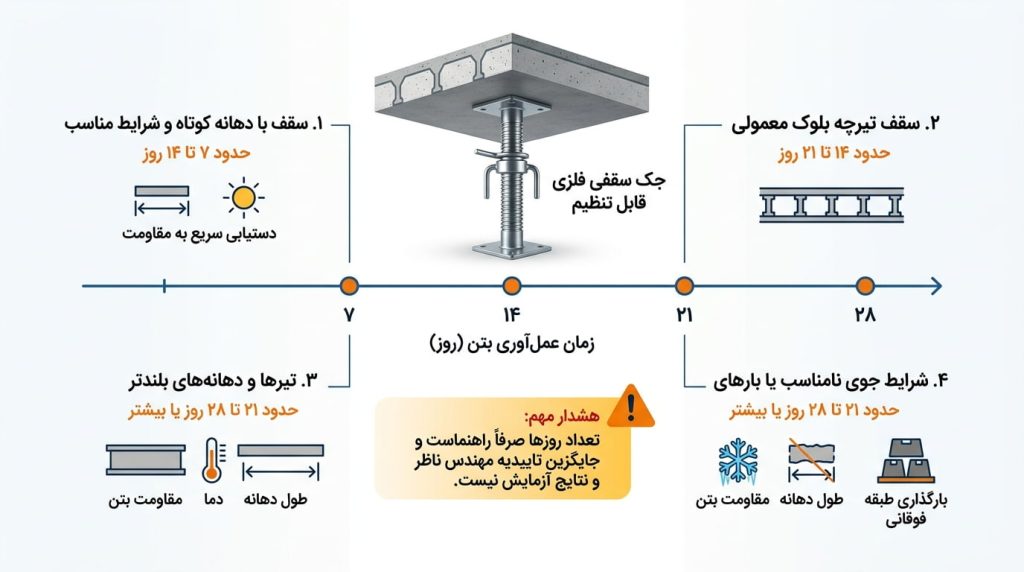

زمان تقریبی ماندن جک زیر سقف
در پروژههای ساختمانی معمولاً بازههای زیر برای بررسی امکان جمعآوری جکها مطرح میشوند:
| شرایط پروژه | زمان تقریبی بررسی بازکردن جک |
|---|---|
| دال با دهانه کوتاه و هوای مناسب | حدود ۷ تا ۱۴ روز |
| سقف تیرچهبلوک در شرایط معمول | حدود ۱۴ تا ۲۱ روز |
| تیرها و دهانههای بلندتر | حدود ۲۱ تا ۲۸ روز یا بیشتر |
| هوای سرد یا عملآوری نامناسب | بیشتر از بازههای معمول |
| اجرای طبقه بالاتر و انتقال بار جدید | براساس طرح اجرایی و نظر مسئول فنی |
این اعداد مجوز قطعی برای برداشتن جکها نیستند. اگر بتن هنوز مقاومت کافی نداشته باشد، حتی پس از سپریشدن ۲۸ روز نیز ممکن است لازم باشد بعضی پایههای اطمینان زیر سقف باقی بمانند.
عوامل مؤثر بر زمان برداشتن جک سقفی
برای تعیین زمان مناسب جمعآوری جکها باید چند عامل اصلی بررسی شود. تصمیمگیری فقط براساس تجربه پروژههای قبلی ممکن است به سقف آسیب بزند.
مقاومت واقعی بتن
مهمترین معیار، مقاومت کسبشده بتن است. اگر در پروژه نمونههای بتن تهیه شده باشند، نتایج آزمایش مقاومت فشاری میتواند اطلاعات دقیقتری نسبت به شمارش روزها ارائه دهد.
در پروژههای حساس، برداشتن جکها باید زمانی انجام شود که بتن به درصد مشخصی از مقاومت طراحی رسیده باشد. این میزان با توجه به نوع عضو، دهانه و بارهای واردشده تعیین میشود.
نوع سقف ساختمان
شرایط بازکردن جک در دال بتنی، تیر، سقف تیرچهبلوک و سقف وافل یکسان نیست. هر سیستم سقفی ساختار، ضخامت، دهانه و نحوه انتقال بار متفاوتی دارد.
نوع و ظرفیت جک ساختمانی نیز باید متناسب با ارتفاع سقف، بار واردشده و شیوه زیرسازی انتخاب شود. استفاده از جک نامتناسب میتواند پایداری زیرسازی را حتی پیش از رسیدن زمان قالببرداری کاهش دهد.
شرایط آبوهوایی
در هوای سرد، روند گیرش و افزایش مقاومت بتن کندتر میشود. بنابراین ممکن است جکها مدت بیشتری زیر سقف باقی بمانند.
در هوای گرم نیز خشکشدن سریع سطح بتن و عملآوری نامناسب میتواند کیفیت نهایی آن را کاهش دهد. در نتیجه، گرمبودن هوا بهتنهایی مجوز جمعآوری زودتر جکها نیست.
طول دهانه سقف
هرچه دهانه سقف بلندتر باشد، کنترل خیز و تغییر شکل اهمیت بیشتری پیدا میکند. سقفهای دارای دهانه بلند معمولاً به برنامه دقیقتری برای حفظ و برداشتن پایههای اطمینان نیاز دارند.
تعداد جکها، فاصله میان آنها و ترتیب جمعآوری نیز باید براساس نقشه زیرسازی تعیین شود.
بارگذاری طبقات بالاتر
اگر بلافاصله پس از اجرای سقف، قالببندی یا بتنریزی طبقه بالاتر آغاز شود، سقف پایینی باید علاوه بر وزن خود، بخشی از بارهای اجرایی جدید را نیز تحمل کند.
در این شرایط ممکن است لازم باشد پایههای اطمینان در چند طبقه متوالی حفظ شوند و جکهای طبقات مختلف تقریباً در یک راستای قائم قرار بگیرند.
آیا مدل جک زمان باز کردن آن را تغییر میدهد؟
مدل جک مستقیماً باعث افزایش یا کاهش سرعت گیرش بتن نمیشود. معیار اصلی همچنان مقاومت بتن، نوع سقف و شرایط بارگذاری است.
برای مثال، جک عراقی معمولاً دارای سر U شکل است و برای قرارگیری تیرک یا اجزای زیرسازی مورد استفاده قرار میگیرد. شکل سر این جک میتواند نحوه استقرار تجهیزات را تغییر دهد، اما زمان جمعآوری آن باید مانند سایر جکها براساس وضعیت واقعی سقف تعیین شود.
بنابراین نباید تصور کرد که یک مدل خاص جک را میتوان زودتر از سایر مدلها باز کرد.

روش صحیح جمعآوری جکهای زیر سقف
بازکردن جکها باید تدریجی، کنترلشده و بدون ضربه انجام شود. پیش از شروع کار، سقف باید از نظر وجود ترک غیرعادی، خیز محسوس و بارهای قرارگرفته روی آن بررسی شود.
مراحل کلی جمعآوری جک عبارتاند از:
- دریافت تأیید مهندس ناظر یا مسئول فنی
- بررسی وضعیت ظاهری سقف و تیرها
- کنترل بار طبقه بالاتر و مصالح انباشتهشده
- کاهش تدریجی ارتفاع جکها
- بازکردن پایهها طبق ترتیب اجرایی
- جلوگیری از واردکردن ضربه به سقف و جک
- بررسی سلامت جکها پیش از استفاده مجدد
در دهانههای بزرگ معمولاً ترتیب بازکردن پایهها باید بهگونهای باشد که بار بهصورت ناگهانی روی یک قسمت سقف متمرکز نشود.
جک صلیبی چه زمانی باید باز شود؟
جک سقفی صلیبی به دلیل داشتن سر صلیبی یا T شکل، برای نگهداری تیرکها و اجزای زیرسازی سقف کاربرد دارد. این مدل سطح اتکای مناسبی برای قرارگیری تجهیزات بالای جک فراهم میکند.
با وجود تفاوت ساختاری، زمان برداشتن جک صلیبی نیز به مقاومت بتن و شرایط سازه وابسته است. شکل سرجک یا نوع اتصال آن نباید مبنای تصمیمگیری درباره زمان جمعآوری باشد.
اشتباهات رایج هنگام باز کردن جک سقفی
بعضی از آسیبهای سقف به دلیل کمبود تجهیزات یا تلاش برای افزایش سرعت اجرای پروژه ایجاد میشوند. مهمترین اشتباهات عبارتاند از:
- جمعآوری جکها فقط براساس گذشت تعداد مشخصی روز
- بازکردن همزمان تمام پایههای اطمینان
- ضربهزدن به جک برای آزادکردن آن
- برداشتن جکهای طبقه پایین هنگام اجرای طبقه بالا
- قراردادن مصالح سنگین روی سقف تازه
- بیتوجهی به دما و نحوه عملآوری بتن
- استفاده مجدد از جک خمشده یا دارای رزوه آسیبدیده
- کاهش تعداد جکها برای استفاده در بخش دیگری از پروژه
کمبود جک در کارگاه نباید باعث برداشتن زودهنگام پایههای اطمینان شود؛ زیرا هزینه اصلاح ترک، خیز یا آسیب سقف میتواند بسیار بیشتر از هزینه تأمین تجهیزات مناسب باشد.
تفاوت جک سقفی با جک شاقولکننده
جک شاقول کننده با جک زیر سقف کاربرد متفاوتی دارد. جک شاقولکننده برای تنظیم، تثبیت و شاقولکردن قالبهای عمودی مانند قالب دیوار و ستون استفاده میشود و وظیفه اصلی آن تحمل بار قائم سقف نیست.
به همین دلیل، زمان بازکردن جک شاقولکننده براساس پایداری قالب عمودی و برنامه بتنریزی تعیین میشود و نباید با زمان نگهداری پایههای اطمینان زیر سقف اشتباه گرفته شود.
چکلیست قبل از برداشتن جکهای سقف
پیش از جمعآوری جکها بهتر است موارد زیر کنترل شوند:
- بتن به مقاومت موردنیاز رسیده باشد.
- حداقل زمان لازم با توجه به دمای محیط سپری شده باشد.
- سقف ترک یا خیز غیرعادی نداشته باشد.
- بار طبقه بالاتر بررسی شده باشد.
- مصالح سنگین روی سقف انباشته نشده باشند.
- ترتیب بازکردن پایهها مشخص شده باشد.
- مهندس ناظر یا مسئول فنی اجازه جمعآوری داده باشد.
- جکها بدون ضربه و بهتدریج آزاد شوند.
جمعبندی
در پاسخ به سؤال «جک زیر سقف چند روز باید بماند؟» نمیتوان یک عدد ثابت برای تمام پروژهها ارائه کرد. در شرایط مختلف ممکن است جکها بین ۷ تا ۲۸ روز یا بیشتر زیر سقف باقی بمانند.
مقاومت واقعی بتن، نوع سقف، طول دهانه، دمای محیط، نحوه عملآوری و بارگذاری طبقات بالاتر مهمترین عوامل تعیینکننده هستند. همچنین بازکردن قالب زیرین را نباید با جمعآوری تمام پایههای اطمینان یکسان دانست.
برای بررسی مدلهای مختلف جک و سایر تجهیزات قالببندی میتوانید محصولات شهر قالب را مشاهده کنید؛ اما تعداد، فاصله و زمان نگهداری جکها باید براساس نقشه اجرایی و تأیید مسئول فنی همان پروژه تعیین شود.
سؤالات متداول
آیا میتوان جک زیر سقف را پس از ۷ روز باز کرد؟
در بعضی دالهای دارای دهانه کوتاه و در شرایط دمایی مناسب ممکن است بررسی بازکردن بخشی از قالبها پس از ۷ روز انجام شود؛ اما این عدد مجوز عمومی برای برداشتن تمام جکها نیست.
جک سقف تیرچهبلوک چند روز باید بماند؟
در بسیاری از پروژهها بازه ۱۴ تا ۲۱ روز مطرح میشود؛ اما طول دهانه، مقاومت بتن، دمای هوا و بار طبقه بالاتر میتواند این زمان را افزایش دهد.
آیا پس از ۲۸ روز میتوان تمام جکها را جمع کرد؟
صرف رسیدن بتن به سن ۲۸ روز کافی نیست. وضعیت مقاومت بتن، بارهای اجرایی و شرایط سقف باید بررسی شود و جمعآوری جکها با تأیید مسئول فنی انجام گیرد.
آیا همه جکهای سقف باید همزمان باز شوند؟
خیر. بازکردن همزمان تمام جکها میتواند باعث انتقال ناگهانی بار شود. پایهها باید طبق ترتیب اجرایی و بهصورت تدریجی جمعآوری شوند.
مهمترین معیار برای برداشتن جک سقفی چیست؟
مهمترین معیار، رسیدن بتن به مقاومت موردنیاز و تأیید مهندس ناظر یا مسئول فنی است. تعداد روز فقط یکی از عوامل تصمیمگیری محسوب میشود.
